הדרך המהירה לאכלוס: כל מה שצריך לדעת על קבלת טופס 4 ללא עיכובים

אדריכל או מפקח בנייה מחזיק טופס רשמי בחזית של בניין מגורים חדש.
על מה נדבר במאמר

נכתב בתאריך 16 באוגוסט 2026

נקודות חשובות מהמאמר

אישור אכלוס הוא השלב הסופי והקריטי ביותר לפני הכניסה לבית חדש. הנה התשובה המהירה למה שאתם צריכים לדעת כדי לא להיתקע בסוף הפרויקט:

  • ✓ מהות האישור: מדובר בהצהרה רשמית שהמבנה בטוח למגורים, נבנה לפי ההיתר, וניתן לחבר אותו לתשתיות.
  • ✓ איסור כניסה: חל איסור מוחלט ומסוכן לעבור לגור בנכס לפני קבלת האישור הסופי. זוהי עבירה פלילית.
  • ✓ מי אחראי: בעל ההיתר (הקבלן או הבונה הפרטי) הוא זה שצריך לאסוף את המסמכים ולהגיש את הבקשה.
  • ✓ הכנה מוקדמת: הדרך הטובה ביותר למנוע עיכובים היא להתחיל לאסוף את אישורי הבטיחות (אש, פיקוד העורף) כבר במהלך הבנייה.

סיימתם לבנות את בית החלומות שלכם, או שהקבלן סוף סוף הודיע שהדירה מוכנה. אתם כבר רוצים להזמין מובילים, אבל אז מתברר שאתם לא יכולים להיכנס. למה? כי חסר לכם אישור אחד קטן שמשנה את כל התמונה. המסמך הזה הוא מה שמפריד ביניכם לבין המפתחות.

המסמך הזה הוא אישור אכלוס רשמי מהרשות המקומית. בלעדיו, אסור לכם לגור בנכס ואפילו אי אפשר לחבר אותו לחשמל או למים. רוב האנשים לא מבינים עד כמה התהליך הזה יכול להיות מורכב ומתסכל אם לא נערכים אליו נכון.

במאמר שלפניכם נסביר בשפה פשוטה איך התהליך עובד בשנת 2026. נראה לכם בדיוק אילו אישורים תצטרכו להכין, איך מונעים טעויות נפוצות שמעכבות את הכניסה לבית, ואיך אפשר לסיים את הבירוקרטיה בצורה המהירה ביותר. בואו נצא לדרך.

מה זה בכלל טופס 4 ולמה הוא כל כך קריטי?

כשאנשים מדברים על סיום תהליך הבנייה, הם בדרך כלל מזכירים את המונח הזה בחשש מסוים. מבחינה חוקית, השם הרשמי שלו הוא "אישור לחיבור מבנה לתשתיות". זוהי בעצם חותמת של הוועדה המקומית לתכנון ובנייה.

החותמת הזו אומרת דבר אחד פשוט: הבית שלכם בטוח למגורים. היא מאשרת שהבנייה נעשתה בדיוק לפי התוכניות שאושרו מראש. ללא האישור הזה, אי אפשר להזמין את חברת החשמל, את תאגיד המים או את חברת הגז כדי שיחברו אתכם למערכות הקבועות.

חשוב להבין שהמטרה של האישור היא לא סתם בירוקרטיה לשם הבירוקרטיה. המטרה היא להגן על החיים שלכם. הוועדה המקומית רוצה לוודא שהבית לא יקרוס, שיש דרכי מילוט תקינות במקרה של שריפה, ושחדר הביטחון (הממ"ד) באמת יגן עליכם בשעת חירום.

אכלוס של מבנה ללא האישור הזה הוא עבירה פלילית חמורה. הרשויות יכולות להוציא צו פינוי, להגיש תביעות משפטיות, ואף לנתק פיראטית את התשתיות אם חוברו שלא כחוק. מעבר לכך, אם חלילה קורה אסון בנכס, אף חברת ביטוח לא תכסה את הנזק.

צילום מציאותי של קבלן בחולצת עבודה וקסדה צהובה, עומד עם טאבלט ביד ומציג מסמכים מאושרים מול בניין מגורים חדש ומואר, באור יום טבעי, עם פוקוס חד על הדמות

מי אחראי להגיש את הבקשה: הקבלן או אתם?

האחריות על הטיפול בכל הניירת והגשת הבקשה לרשות המקומית מוטלת תמיד על מי ששמו רשום על היתר הבנייה. זה משתנה בהתאם לסוג הפרויקט שאתם מעורבים בו.

אם קניתם דירה מקבלן יזם, האחריות היא כולה שלו. הוא זה שבנה את הבניין, הוא בעל ההיתר, והוא חייב לספק לכם דירה שראויה למגורים עם כל האישורים. אם הוא מתעכב, זו הפרה של חוזה המכר מולכם, ולפעמים אתם זכאים לפיצוי כספי על כל חודש של איחור במסירה.

לעומת זאת, אם אתם בונים בית פרטי בעצמכם (בנייה עצמית), האחריות היא שלכם. כמובן שאתם לא עושים זאת לבד, אלא נעזרים באדריכל, במפקח הבנייה ובמהנדס שלכם. מומלץ מאוד להיעזר בשירות של ייעוץ הנדסי מקצועי כבר מהשלבים הראשונים, כדי לוודא שאין חריגות שיעצרו אתכם בסוף.

תפקידו של מפקח הבנייה

בפרויקטים של בנייה פרטית, הלקוח לרוב ממנה מפקח בנייה מטעמו. תפקיד המפקח הוא לא רק לוודא שהקבלנים עושים עבודה טובה בשטח, אלא גם לדאוג לאיסוף הניירת תוך כדי העבודה.

מפקח טוב יזמין את מכון התקנים לבדוק את טיב הבטון במהלך היציקות, וישמור את כל תעודות המשלוח. כשתגיעו לסוף תהליך בניית בית פרטי: התהליך, האתגרים והפתרונות שמובילים להצלחה דורשים ארגון מופתי של המסמכים האלה, כדי שהרשות המקומית תאשר הכל מיד.

שלב אחר שלב: איך עובד תהליך קבלת האישור?

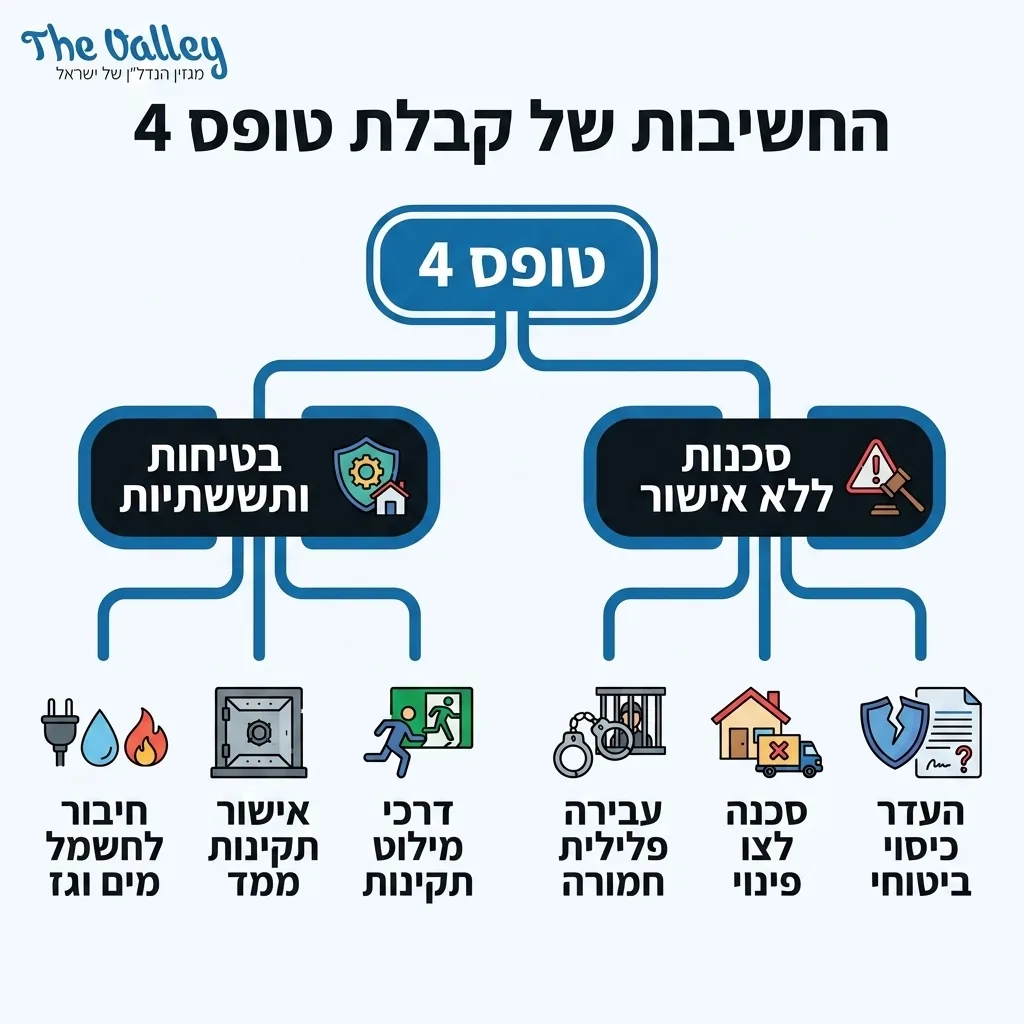

אינפוגרפיקה — החשיבות של קבלת טופס 4: טופס 4

התהליך מול הרשות המקומית דורש דיוק והרבה אורך רוח. אי אפשר לקום בבוקר ולהחליט שמגישים את הבקשה מבלי שהכנתם תיק מסמכים מלא ומסודר. הנה השלבים המרכזיים בדרך לאכלוס.

השלב הראשון הוא סיום עבודות הבנייה הפיזיות. המבנה חייב להיות מוכן לחלוטין ברמת הבטיחות. זה אומר שחייבים להיות מעקות מותקנים, מדרגות תקינות, חלונות במקומם, ומערכות תשתית מונחות כראוי.

השלב השני הוא איסוף אישורים מכל הגורמים החיצוניים. תצטרכו להביא אישורים מגופים כמו מכבי אש, פיקוד העורף, תאגיד המים וחברת החשמל. כל גוף כזה שולח מפקח משלו לשטח כדי לאשר את החלק שלו בפרויקט.

השלב השלישי הוא הגשת התיק המלא לרשות המקומית. ברגע שהתיק הוגש, הוועדה המקומית שולחת מפקח מטעמה. המפקח בודק שהבית בנוי בדיוק לפי התוכנית שאושרה. אם הוא מוצא חריגות, תצטרכו לתקן אותן לפני שתקבלו את האישור.

    צ'ק-ליסט: המסמכים שאתם חייבים להכין

  • אישור מודד מוסמך על מיקום המבנה במגרש.
  • הצהרת מהנדס קונסטרוקציה על יציבות המבנה.
  • אישור אדריכל שהבנייה תואמת להיתר המקורי.
  • אישורי מכון התקנים (טיב בטון, איטום, בדיקות ממ"ד).
  • אישור תקינות מערכת הגז המרכזית או הביתית.
  • תעודת התקנה של דוד שמש תקני.

הרחבה על האישורים הקריטיים ואיך להשיג אותם מהר

כדי שהתהליך ירוץ חלק, כדאי להבין מה בדיוק בודק כל גוף מפקח. ככל שתכינו את הבית טוב יותר לבדיקה, כך תקבלו את האישור מהר יותר וללא דרישות לתיקונים (ריג'קטים).

אישור פיקוד העורף (בדיקות ממ"ד)

בשנים האחרונות, ובמיוחד בשנת 2026, תקנות ההתגוננות קפדניות מאוד. פיקוד העורף לא מתפשר על מילימטר כשזה מגיע למרחב המוגן. הבדיקה כוללת בחינה מדוקדקת של דלת הממ"ד, חלון ההדף, וחלון הגזים.

בנוסף, חובה לעבור בדיקת אטימות על ידי מעבדה מוסמכת שמזרימה לחץ אוויר לחדר ובודקת שאין בריחות אוויר. כמו כן, חובה להתקין מערכת סינון אוויר תקנית לכל ממ"ד. בלי אלה, אין שום סיכוי לאכלס את הבית.

אישור הרשות הארצית לכבאות והצלה

מכבי אש הם גורם מרכזי מאוד בתהליך. בבתים משותפים הבדיקה מחמירה במיוחד וכוללת את מערכות הספרינקלרים (מתזים), גלאי עשן מרכזיים, רחבות כיבוי אש, ופתחי שחרור עשן בחדרי המדרגות.

בבתים פרטיים הדרישות מעט פשוטות יותר, אך עדיין חובה להתקין גלאי עשן עצמאיים ולעיתים גם מטפים, בהתאם לדרישות שנקבעו בהיתר. טעות נפוצה היא להזמין את מכבי האש לפני שניקו את השטח מפסולת בניין, מה שמוביל להכשלת הבדיקה.

צילום ריאליסטי של מהנדס עם אפוד זוהר בוחן מערכת צינורות כיבוי אש וספרינקלרים בחניון תת קרקעי מואר היטב, עבודה מדויקת ופוקוס קולנועי

אישור תאגיד המים וניקוי קווי ביוב

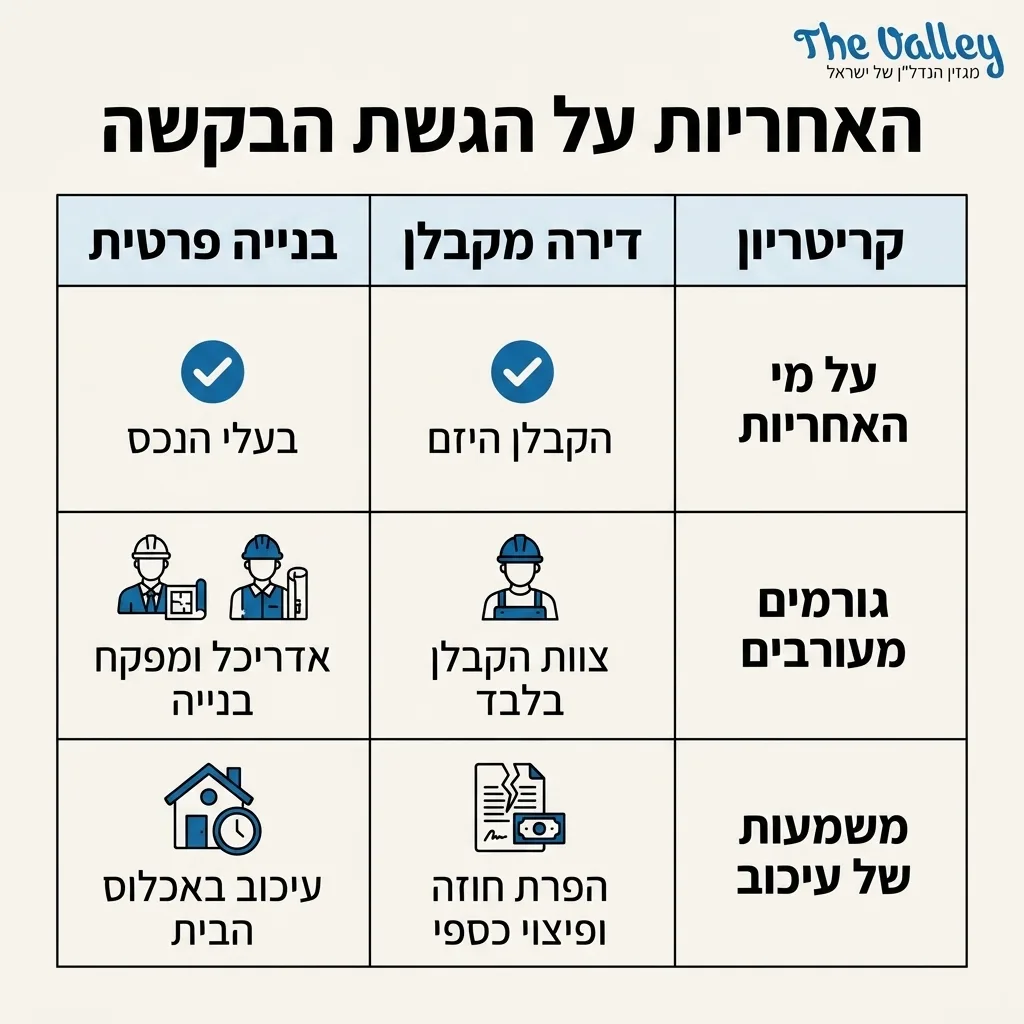

אינפוגרפיקה — האחריות על הגשת הבקשה: השוואה בין דירה מקבלן, בנייה פרטית

החיבור לרשת המים והביוב העירונית דורש הוכחה שהמערכת הביתית שלכם תקינה ולא תגרום לנזילות או להצפות. כאן נכנסות לתמונה בדיקות של לחץ מים וצילום פנים הצנרת.

למעשה, קבלנים רבים ממליצים לקרוא את המאמר בנושא הצינור הנסתר: למה צילום וניקוי קווי ביוב הם "מפתח הזהב" לקבלת טופס 4 בפרויקט נדל"ן. הסיבה לכך היא ששאריות בטון שנתקעות בצנרת במהלך הבנייה הן הגורם מספר אחד לכישלון בבדיקת תאגיד המים. צילום מקדים יחסוך לכם כאב ראש עצום.

עלויות ישירות ועקיפות בתהליך האישורים

אנשים רבים חושבים שתהליך הבדיקה הוא חינמי כי הם כבר שילמו אגרות בנייה. זו טעות. ישנן עלויות ישירות שכדאי לקחת בחשבון בתקציב הסופי של הפרויקט.

העלויות הישירות כוללות תשלום למעבדות בדיקה (כמו מכון התקנים או מעבדות פרטיות מאושרות) עבור בדיקות בטון, אטימות ואינסטלציה. בנוסף, תצטרכו לשלם מחדש למודד שיגיע להכין את מפת המצב הסופי, ולשלם אגרות חיבור לתאגיד המים ולחברת החשמל.

אך העלויות הכבדות באמת הן העלויות העקיפות. כל חודש של עיכוב באישור אומר שאתם ממשיכים לשלם שכר דירה במקום אחר, תוך כדי שאתם משלמים משכנתא על הבית החדש. לכן, כל יום שאתם חוסכים בתהליך מתרגם ישירות לחיסכון של אלפי שקלים.

ההבדל בין טופס 4 לתעודת גמר (טופס 5)

הרבה בונים ולקוחות מתבלבלים בין המושגים השונים. האישור שאנו עוסקים בו עכשיו הוא למעשה אישור ביניים. הוא מאפשר לכם להיכנס לגור בבית ולחבר אותו לתשתיות, אבל הוא לא סוף הפסוק מבחינת הרשות המקומית.

תעודת גמר (שנקראת בחוק טופס 5) היא המסמך הסופי והמוחלט. היא ניתנת בדרך כלל עד שנה לאחר אישור האכלוס, והיא מעידה שהשלמתם את הכל מאה אחוז לפי התוכניות, כולל פיתוח סביבתי, גינון ציבורי, צביעת חזיתות מושלמת וגימורים חיצוניים שאינם בטיחותיים.

אי אפשר לרשום את הבית בטאבו על שמכם כבית בנוי ומוגמר ללא תעודת גמר. במקרים רבים, העירייה נותנת אישור אכלוס בתנאי שתשלימו את תנאי תעודת הגמר בתוך חצי שנה או שנה. הנה טבלה שעושה סדר בהבדלים:

מאפיין אישור אכלוס (טופס 4) תעודת גמר (טופס 5)
מטרה עיקרית חיבור לתשתיות וכניסה חוקית למגורים סגירת תיק הבנייה בעירייה ורישום בטאבו
מתי מגישים? כשהמבנה בטוח וראוי למגורים לאחר סיום כל עבודות הפיתוח מסביב
סבלנות לחריגות קלות לעיתים יש גמישות אם לא מדובר בבעיה בטיחותית אין פשרות. חייב להיות תואם 100% להיתר
דרישות פיתוח חוץ (כמו עצים, גדרות) ניתן לדחות חלק משמעותי לשלב מאוחר יותר הכל חייב להיות בנוי ושתול במדויק

עיכובים נפוצים מול הרשויות – ואיך לפתור אותם

כל מי שעבר את התהליך יודע שלפעמים נדמה שהרשות המקומית מדברת בשפה אחרת. לעיתים קרובות תמצאו את עצמכם ממתינים שבועות רק כדי שמפקח יגיע לראות את הנכס. הבירוקרטיה יכולה להיות שוחקת, אבל יש דרכים להתמודד איתה.

הסיבה העיקרית לעיכובים היא תכנון לקוי. ברגע שיש חוסר התאמה בין מה שבניתם לבין תוכנית ההיתר המקורית (הגרמושקה), המפקח העירוני עוצר את התהליך. אפילו אם הזזתם חלון מזרחה בכמה סנטימטרים, זה עלול לעכב אתכם עד שתגישו בקשה לשינוי היתר.

במקרים מסוימים, ניתן למנות גורם מקצועי שנקרא "מלווה תהליכי רישוי". האדם הזה מכיר את הנהלים של העירייה מבפנים, יודע בדיוק עם מי צריך לדבר, ומזרז את קביעת הפגישות. כדאי לקרוא על כך גם כשאנחנו בוחנים מה חשוב לבדוק לפני קניית בית חדש?, שכן בדק בית מקדים יחשוף חריגות לפני שיגיע המפקח העירוני.

צילום טבעי של זוג צעיר יושב עם אדריכלית במשרד מודרני, מסתכלים על תוכניות בנייה מודפסות על שולחן עץ, אווירה נינוחה ומקצועית, תאורה רכה

טעויות נפוצות שיעכבו אתכם (ואיך להימנע מהן)

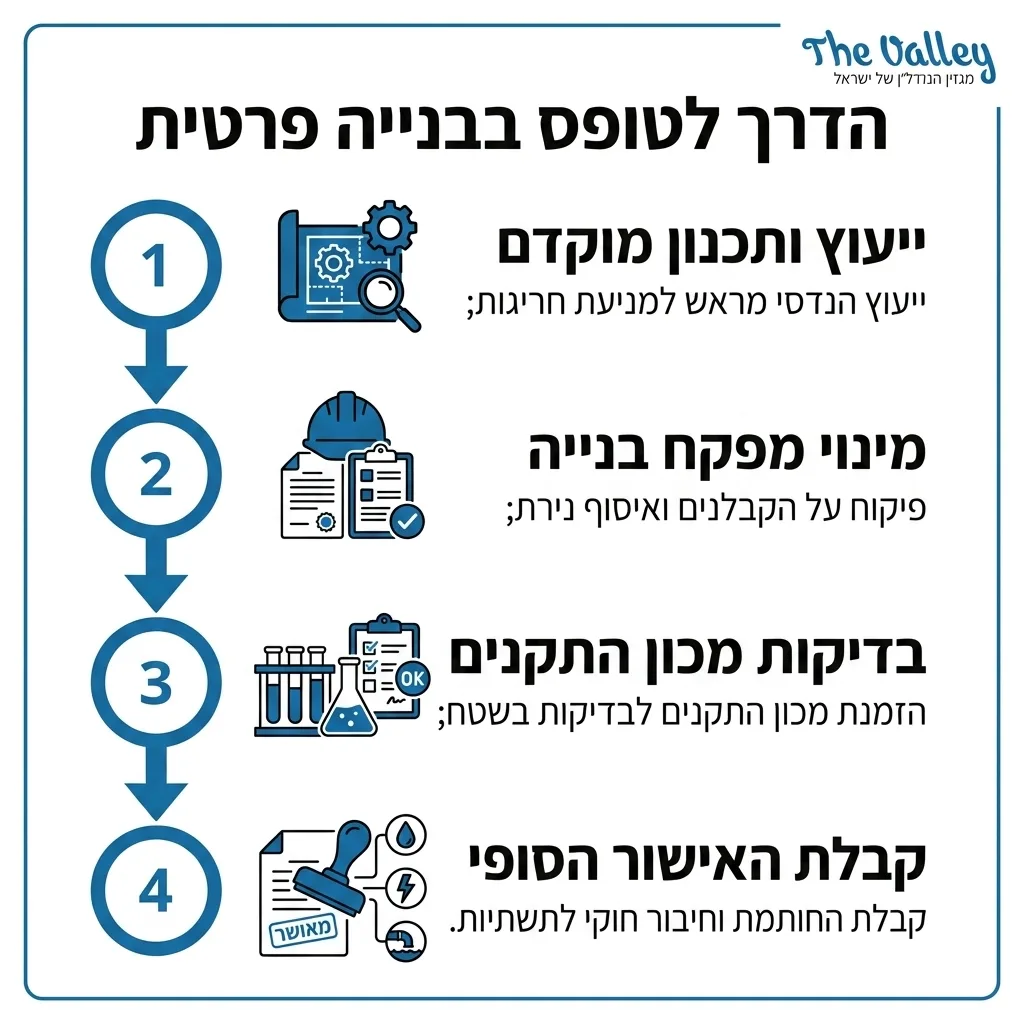

אינפוגרפיקה — הדרך לטופס בבנייה פרטית: ייעוץ ותכנון מוקדם, מינוי מפקח בנייה, בדיקות מכון התקנים, קבלת האישור הסופי

במהלך שנות העבודה שלנו, ראינו המון יזמים ובונים פרטיים שעושים טעויות מיותרות. הטעויות האלה נובעות לרוב מניסיון לעגל פינות או לחסוך זמן בצורה לא חכמה. כשמתעסקים מול ועדות התכנון, קיצורי דרך בדרך כלל מאריכים את הדרך.

ריכזנו עבורכם את הפעולות שאתם חייבים להימנע מהן, לצד הגישה הנכונה שתעזור לכם לצלוח את השלב הזה ללא מתחים מיותרים.

אל תעשו: לבצע שינויים מבניים (כמו הוספת קיר או סגירת מרפסת) רגע לפני הגעת המפקח מתוך מחשבה ש"הוא לא ישים לב". הוא ישים לב, והבקשה שלכם תידחה מיד.

אזהרה: ניסיון לחבר את הבית לחשמל זמני (חשמל קבלן) לצורך מגורי קבע הוא מסוכן, מעמיס על המערכות הזמניות שאינן בנויות לכך, ויכול לגרום לשריפות ולחשיפה לתביעות מול הרשות הארצית לכבאות.

✓ עשו זאת נכון: התחילו לאסוף את אישורי טיב החומרים מהספקים השונים מרגע תחילת העבודה בשטח. תייקו כל תעודת משלוח של בטון, ברזל ומערכות גז. זה יחסוך לכם התרוצצויות בסוף הפרויקט.

היבטים משפטיים: מה קורה כשהקבלן מאחר למסור את הדירה?

אם רכשתם דירה מקבלן והבניין נראה גמור אבל המפתחות בוששים להגיע, כנראה שיש בעיה עם אישורי האכלוס. חוק המכר קובע כללים ברורים לגבי איחור במסירת הדירה. הקבלן רשאי לאחר ב-60 ימים ללא תשלום קנס, אך מעבר לכך, התמונה משתנה.

אם האיחור נובע מכך שהקבלן לא הצליח להשיג את כל האישורים בזמן (למשל, כי נכשל בביקורת כיבוי אש), אתם זכאים לקבל ממנו פיצוי כספי חודשי. הפיצוי לרוב גבוה משכר הדירה הממוצע באזור, ומטרתו לפצות אתכם על כך שאתם משלמים במקביל גם משכנתא וגם שכירות.

עם זאת, קבלנים רבים מנסים לטעון שהעיכוב נגרם מ"כוח עליון" או מבירוקרטיה עירונית שאינה בשליטתם, בניסיון להימנע מתשלום. שלא יספרו לכם סיפורים – אפשר לקצר את הליך קבלת היתרי בנייה! ואישורים, ועיכוב בירוקרטי לרוב נובע מחוסר היערכות מוקדמת של הקבלן. במקרים כאלה, כדאי להתייעץ עם עורך דין המתמחה בנדל"ן כדי לדרוש את המגיע לכם.

הקשר בין היתר הבנייה המקורי לאישור הסופי

הוועדה המקומית בוחנת את הבקשה לאכלוס אל מול התוכנית המקורית שהגשתם בתחילת הדרך. כל חלון, כל דלת, כל קו בניין וכל שביל גישה צריכים להיות בדיוק איפה שהתחייבתם שיהיו. ההתאמה הזו קריטית.

אם במהלך הבנייה החלטתם שאתם רוצים להגדיל את החלון בסלון, או להזיז את דלת הכניסה, הייתם צריכים להגיש בקשה ל"שינויים בהיתר" עוד לפני הביצוע. אם לא עשיתם זאת, המפקח יגלה את זה בסיור הסופי שלו.

התוצאה תהיה עצירת התהליך כולו. תצטרכו להכין תוכנית שינויים (אס-מייד / As-Made) דרך האדריכל שלכם, להגיש אותה לוועדה, לשלם אגרות מחדש ולהמתין לאישור. התהליך הזה יכול לקחת חודשים ארוכים ולעכב משמעותית את המעבר לבית החדש.

לסיכום השלבים המעשיים

הוצאת האישור המיוחל לא צריכה להיות סיוט, אם מנהלים אותה נכון. הסוד הוא להסתכל על סוף התהליך כבר מהיום הראשון שבו הטרקטור עולה על השטח. תעדו הכל, עבדו רק עם אנשי מקצוע מורשים, ואל תנסו להתחכם עם התקנים וההוראות.

זכרו שכל התקנות האלו (ובמיוחד אלו של מכבי האש ופיקוד העורף) נכתבו בדם במטרה לשמור עליכם ועל משפחתכם. בית שבנוי היטב ועבר את כל הבדיקות הקפדניות הוא בית שתוכלו לישון בו בשקט, בידיעה שאין סכנות שמחכות לכם מעבר לפינה.

הטיפ של The Valley

"מניסיוננו בליווי פרויקטים רבים, הטעות הגדולה ביותר היא להתחיל לטפל בניירת רק כשהבנייה מסתיימת. ההמלצה החד-משמעית שלנו היא למנות גורם אחד מטעמכם – האדריכל או מפקח הבנייה – שיהיה 'פרויקטור האכלוס' החל משלב השלד. תיוק של כל תעודת בטון וכל אישור אינסטלציה בזמן אמת, יקצר לכם חודשים של המתנה מורטת עצבים בסוף הפרויקט."

שאלות נפוצות

מה זה טופס 4 ולמה הוא כל כך חשוב?

זהו אישור רשמי מטעם הרשות המקומית שמעיד כי המבנה נבנה בהתאם להיתר הבנייה וכי הוא עומד בכל תקני הבטיחות המחמירים (כיבוי אש, פיקוד העורף, הנדסה). החשיבות שלו קריטית משום שבלעדיו אסור מבחינה חוקית לגור בנכס, ולא ניתן לחבר אותו למערכות הקבע של החשמל, המים והגז.

כמה זמן לוקח לקבל טופס 4?

אין מסגרת זמן אחידה. התהליך תלוי מאוד ביעילות הרשות המקומית ובמורכבות הפרויקט. אם כל המסמכים מוכנים, מאורגנים ואין חריגות בנייה, התהליך יכול לקחת מספר שבועות. עם זאת, במקרה שיש צורך בתיקונים או השלמות דרישות, התהליך עלול להתארך למספר חודשים ואף יותר.

האם מותר להיכנס לדירה או לאכלס בית לפני שיש טופס 4?

בשום פנים ואופן לא. אכלוס בית או דירה לפני קבלת האישור הסופי הוא עבירה פלילית לכל דבר. מעבר לסיכון המשפטי, קיים סיכון בטיחותי עצום מכיוון שמערכות החשמל, הגז והאש טרם אושרו, ושום חברת ביטוח לא תכסה נזקים שייגרמו במבנה שטרם אוכלס כחוק.

מה עושים במקרה שהקבלן מתעכב בהוצאת טופס 4?

אם קניתם דירה מקבלן והוא מתעכב בהשגת האישור, וכתוצאה מכך מאחר במסירת הדירה, אתם מוגנים תחת חוק המכר. החוק מאפשר לקבלן לאחר בעד 60 ימים ללא קנס. לאחר מכן, הוא מחויב לשלם לכם פיצוי כספי חודשי העולה על שכר הדירה הממוצע באזור, אלא אם יוכיח שמדובר בכוח עליון אמיתי. מומלץ להתייעץ עם עו"ד נדל"ן.

האם אפשר לחבר את הדירה לחשמל, מים וגז ללא טופס 4?

לא ניתן לחבר את המבנה לרשתות הקבע ללא האישור. בזמן הבנייה משתמשים ב'חשמל קבלן' או מים זמניים, אך שימוש בתשתיות אלו לצורך מגורי קבע הוא מסוכן, מעמיס על המערכות, ועלול להוביל לניתוק מיידי על ידי הרשויות ברגע שיתגלה.

מי אחראי להגיש את הבקשה לטופס 4, הקבלן או רוכש הדירה?

האחריות מוטלת תמיד על מי שרשום כבעל היתר הבנייה. ברכישת דירה חדשה מקבלן, האחריות והעלויות נופלות עליו בלבד. אם מדובר בבנייה פרטית (בנה ביתך), האחריות היא על הלקוח הפרטי בעל הקרקע, שצריך להפעיל את אנשי המקצוע שלו (מפקח, אדריכל) להגשת הבקשה.

מה ההבדל בין טופס 4 לתעודת גמר או טופס 5?

טופס 4 הוא אישור אכלוס וחיבור לתשתיות, והוא ניתן כאשר המבנה בטוח למגורים (גם אם עבודות הפיתוח מסביב טרם הושלמו במלואן). תעודת גמר (טופס 5) ניתנת בשלב מאוחר יותר, לאחר סיום כל התחייבויות ההיתר במלואן, כולל גינון, חניות ופיתוח חיצוני. תעודת הגמר נדרשת כדי לרשום את הנכס כראוי בטאבו.

רגע לפני שמזמינים את חברת ההובלות

קבלת אישור האכלוס היא המשוכה האחרונה שעומדת ביניכם לבין הבית החדש. כפי שראינו, לא מדובר בעניין של מה בכך. זהו תהליך מורכב שמעורבים בו גופים רבים, מוועדת התכנון ועד לפיקוד העורף ולמכבי האש. הדרך להצלחה ולמניעת עיכובים מיותרים עוברת בהכנה מוקדמת, בעבודה מסודרת עם אנשי מקצוע איכותיים, ובהימנעות מקיצורי דרך מסוכנים.

שמרו על התקנים, תעדו כל שלב, ובקרוב תוכלו להדליק את האור בבית החלומות שלכם, בביטחון מלא ובראש שקט.

אהבתם את הכתבה? שתפו...
הרשמו לניוזלטר שלנו

וקבלו את העדכונים החמים ביותר מעולם הביטוח והפיננסים.

מבטיחים לשלוח לכם חדשות מעניינות ולא להציק עם הודעות ספאם מיותרות :)

תוכן עניינים

מאמרים נוספים באותו הנושא
